    1、安装工程中,施工用水、电如施工单位未设置计量表,由建设单位供应,其费用如何结算?

    答:施工用水、电原则上应由建设单位单独设置水、电计量表,施工单位按实支付,如果建设单位未设置水表、电计量表,可经甲、乙双方协商,按安装工程7‰~14‰结算,其中水2‰~4‰,电5‰~10‰。

    2、89省单估表综合解释48条“管道工程中挖土方套用土建定额”是否继续适用?

    答:执行九四安装单估表之后,不再套用土建定额,如用机械挖土方参照全统第七册管沟土石方工程,人工挖填土参照全统第三册接地槽挖填方工程,取费按主体工程类别执行。

    3、如果使用九四安装单估表时用到3、4、5、7册,按哪部份分册标准取费?

    答:用到3、4、5、7册时,可参照水、电、暖、通分册的标准取费。

    4、九四安装单估表4、5册一些子目的基价比八九安装单估表低,如何理解?

    答:八九单估表把4、5册中部分未计价主材也列入了基价中,而九四单估表按全统4、5册编制,未计价主材一律未进入基价。因此当用到4、5册子目时应参照全统定额,把未计价主材列入直接费。

    5、新计价依据执行日期以一九九五年十月一日为界,结算中碰到材料设备划分原则问题,是否亦以此日期为界?

    答:一九九五年十月一日以前执行“浙计经施一九八六年121号”文件规定。一九九五年十月一日后执行浙江省九四费用定额中的有关规定。

    6、配合系统联动试车费用如何计算?

    答:九四安装单估表未包括配合系统联动试车费用,本省尚无统一规定,如专业部定额有规定,可参照执行,或按确定的联动试车方案有关规定计算。

    7、在《全安定额》中各册定额有子目系数和综合系数,具体应如何计算?

    答:子目系数是按各章定额子目制定的系数。定额规定,除章节子目系数外,超高系数和高层建筑增加系数,也属子目系数。注意,子目系数计算出的人工费,不互为基数,例如超高系数算出的人工费,不作为高层建筑增加系数的计算基数。但实际操作中还有比较复杂的情况,为便于操作,针对浙江的具体情况作如下规定:

    零星单项的子目系数可按子目乘系数形式进入基价,一个部分或全部子目需乘子目系数的则应在工程量汇总以后再乘,如使用第八册“设置于管道间,管廊内的管道、阀门、法兰、支架,其定额人工乘1.3”条款时,应将该部分人工费汇总后乘0.3,作为安装费(其中工资百分之百),子目系数计算出的人工费,应作为综合系数的计算基数。   综合系数是带综合性的系数,定额规定脚手架搭拆费系数、系统的调整费系数、安装与生产同时进行的增加系数、有害身体健康环境中施工的降效增加系数等都属综合系数,综合系数计算时,其计算基数应包括子目系数的人工费。

    8、执行九四安装单估表后,定额基价内的材料差价能否计算?

    答:根据材料价格动态管理的原则,结合安装定额的实际情况,以下两种内容可以补差:①全统第一册设备安装中的钢轨;②全统第十三册绝热保护中使用的镀锌钢板。如实际采用铝板可以代换。

    9、安装工程中有些设备安装工程难度大,计费又很低,可否作适当调整?

    答:一般的增加费用包含在包干费中,对于安装难度大的项目,可以通过甲、乙双方认可的施工方案增加技术措施费,并按技术措施费中的人工费计取费用。

    10、进口设备如何计税?

    答:提倡使用国内产品,如使用进口设备,暂按国内同类产品的最高价计取税金。(民用设备)

    11、高层民用工程施工中,安装单位使用了总包单位的垂直运输机械,是否应该付使用费?该费用由谁承担?

    答:根据有偿使用的原则,安装单位应向总包单位按九四机械台班单价支付使用费,该费原则上应由安装单位从高层增加费的机械增加费中支出,当超过机械增加费时,余额部分应由建设与单位安装单位平均分担。

    12、全统省安装工程单位估价表(一九九四)作为新计价依据应如何正确使用?

    答:全统省安装工程单位估价表(一九九四)共分四册,第一、二册编制为单估汇总表形式,有价无量无说明;第三、四册编制为单估表形式,有价有量有说明。正确使用:⑴ 要和《全统安装工程预算定额》及省89单估汇总表配套使用;⑵ 要和《使用手册》配套使用。手册内容包括册、章说明、工作内容、附注、附录、计算规则及解释汇编等。

    13、金属抱杆台次使用费95年起每年递增7%如何计算?

    答:依据(94)建标经字第31号文对金属抱杆台次使用费每年按7%调整,省安装单位估价表说明(三)已调到94价,95年以后按下式计算:如96价=94价*(1.07)2

    14、在执行《全统安装工程预算定额浙江省单位估价表》(一九九四)新计价依据时,对管道探伤检验,如何计算调整?

    答:由于管道探伤比板材探伤工时和机械耗用量多,《全统安装工程预算定额》第十一册第七章无损探伤章说明第五条:工艺管道工程和长距离输送管道工程的无损探伤检验,在执行本章定额时,按下表计算:


    但由于近几年人工工日单价调整幅度大于机械调整幅度,再按上表方法计算已不适合。

    如定额子目11—552,原定额工日为7.91工日/10张。
    按全统定额计算[(19.78+43.57)×1.14×0.32)]÷2.5=9.24工日/10张
    按94省单估表计算 [(130.52+171.31)×1.14×0.32)]÷16.5=6.67工日/10张(有减无增)

    为此参照江西省建筑工程定额管理站做法(已经本册定额管理组同意)“先按原定额水平测算出调整系数(即调整后的价格与调整前的价格之比),再分别乘以现行估价表中的人工费和机械费”。并由中国石化第三建设公司建议,经测算,现将上表的计算方法调整如下表:


    15、全统定额第十二册“工程量计算规则”P.150表1与本定额第二章说明中每一个烟道岔口所增加的工程量,是否不协调、有矛盾?

    答:协调、不矛盾。本册定额“工程量计算规则”中表1是指每一个管道岔口增加工程量表。

    16、非标设备制作中,金属加工件价格可否按材料信息价计价类似办法,制定为指导价?

    答:《全统安装工程预算定额》第十六册非标设备制作工程中金属加工件如支座、接管、法兰、人孔,本册定额根据非标设备制作特定工艺要求分别列有项目,应按照定额执行,不另行制定指导价。

    17、非标设备制作定额使用后,化工部计价办法我省是否停止使用?

    答:《全统安装工程预算定额浙江省单位估价表》(一九九四)自一九九五年十月一日起全省统一执行,有关化工部非标设备制作计价办法同时停止使用。

    18、是否所有非标设备制作均用本册定额?

    答:该册定额适用范围是:建筑安装企业加工厂或施工现场制作的压力为常压,Ⅰ、Ⅱ类容器、换热器、塔类的设备制作工程。该册定额不适用于高压设备的制作。有关油罐、球罐、气柜的制作安装工程应执行《全统安装工程预算定额》第十一册“工艺金属结构工程”,见浙江省单估表(九四)第二册。

    19、计算高层建筑增加费时,地下层和技术层能否计算层数?

    答:按“建筑层数含地下室及半地下室层数”的规定,(参见《九四建安工程费用定额》第34页)地下室或半地下室可计层数。但建筑物层高在2.2m以下的地下室或技术设备层不计算层数。例如某大楼设计室外地坪以上二十七层,其中第十二层到第十三层间有一层高2.2m的技术设备层,地下为两层。计算高层增加费时,技术层不计层数,地下两层加地上二十七层,应按二十九层计算高层建筑增加费。

    20、安装工作中,设备(包括管、线、电缆、阀门等)拆除套用什么定额?

    答:旧设备(包括管、线、电缆、阀门等)拆除应分两种情况:① 被拆除的旧设备业主要求保持完好并能继续使用的,参照全统定额第一册机械设备安装工程册说明规定,按被拆除设备的安装定额百分之五十计算;② 被拆除的旧设备(包括管、线、电缆、阀门等)业主未要求保持完好的,可按实际发生拆除用工数,协商解决拆除费用。

    21、抓斗式电动单梁起重机安装如何套用定额?

    答:起重机安装以“台”为计量单位,以主钩起重量“吨”和跨距“米”为步距选用子目。抓斗式电动单梁起重机安装,可分为两项:起重机和抓斗。起重机如为3吨,17米以内安装应套用1-390定额子目;抓斗安装可参照1-585悬挂抓取器定额子目。

    22、洞库安装工程施工照明费应套用什么定额计算?

     答:全安预算定额中未包括此项费用,应按(94)费用定额规定计算:“原洞库照明费改作直接费处理。”(见费用定额编制说明P14页)。可参照有关市政工程省单估表隧道临时工程照明电路架设定额,(见下表)按实际固定线路延长米工程量计算,并随主体工程计取费用。有关市政定额4-69,4-70已换算为94价附后。基价以一年为标准,实际套用应按月计算(一年内定额除12)不足一月的按整月计,超过一年部分按“每增一年”子目,并按月计(每增一年定额除12)。

    上述为安装工程单独施工并提供照明条件和供电时才可计取;由业主提供照明条件及供电时不得计取;若承包方提供照明条件,业主供电,定额内电费应扣除。

    隧道临时工程(九四价)
    3、洞内电路架设、拆除、年摊销量

    工作内容:线路沿壁架设安装,随移随用,安全检查,维修保养,拆除及材料运输。

单位:100米


    23、关于绝热工程量计算,《使用手册》第543页第四行第(3)条说明与第546页第22个问答是否有矛盾?

    答:没有矛盾。第22个问答是对定额套用的进一步明确,在套定额时,要看定额是否按保温、保冷层厚度作为步距来划分定额子目的,即定额子目是否指明保温、保冷层厚度,如定额不指明厚度,应按第543页第(3)条说明规定乘相应系数;如定额指明厚度,则按第22个回答(2)规定套用定额,不再乘系数。

    如13-241,φ57mm以下管道硬质瓦块安装,是以管径作为步距来划分子目的。又如13-299,φ57mm以下管道岩棉板材安装(40mm厚),除了管径因素外,还以板材厚度为步距来划分子目。因此,如果套用13-243φ426以下管道硬质瓦块安装定额,该定额子目没有厚度规定,当设计要求保温层厚度为120mm,且要分两层安装的,则应按规定乘相应系数。

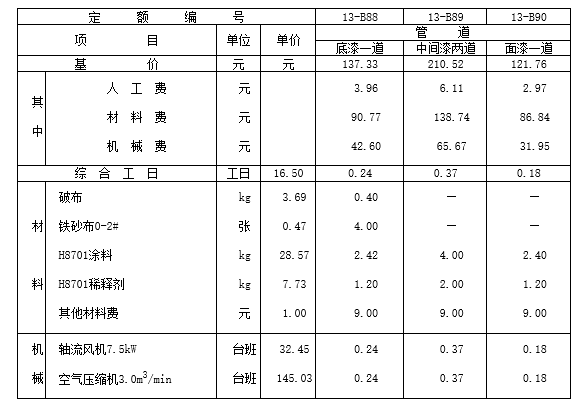

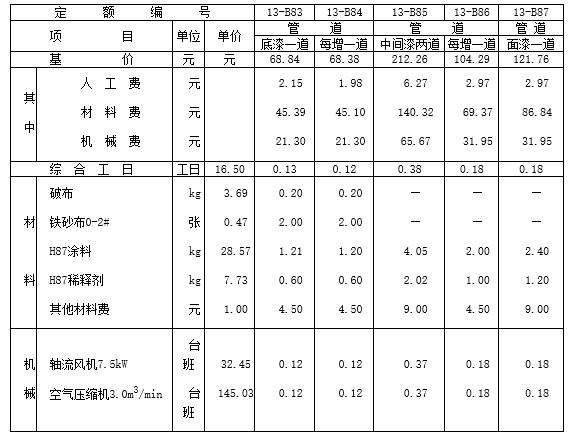

    24、全统安装预算定额浙江省单位估价表第四册第453、454页的13B-83,13B-87,13B-88,13B-90子目中项目名称的数量是否有误?

    答:经核实,以上四个子目中项目名称的数量有误,应予更正。其底漆、面漆“两道”均应改为“一道”。详见下表。

    十四、防腐涂料

    1、H87防腐涂料

    工作内容:运料,表面清洗,调配涂料,喷涂。

单位:10m2


    2、H8701防腐涂料

    工作内容:运料,表面清洗,调配涂料,喷涂。

单位:10m2

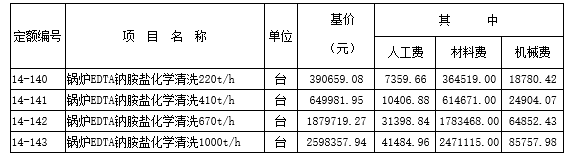

    25、全统安装预算定额浙江省单位估价表第二册14-140~14-143锅炉EDTA钠胺盐清洗子目的定额基价与实际施工所需成本相差很大(实际成本大大高于基价)其中定额含量是否有误?

    答:该定额中个别材料用量有误,经主管部门同意,现予更正以上子目,更正后基价见下表:


    以上两项解释自99年5月1日起执行,已结算的工程不再调整.


    26、消防工程的联合调试费如何计算?

    答:消防工程(含电气设备及消防管道).联合调试费按人工费的15%计,其中人人工资占75%(见组价手册P171,P321)
